गोरेगांव स्थित आरे मिल्क कॉलोनी में हाल ही में बनी सीमेंट कंक्रीट सड़क को बीएमसी ने फिर से खोद दिया, जिससे स्थानीय लोग और कार्यकर्ता नाराज हैं.

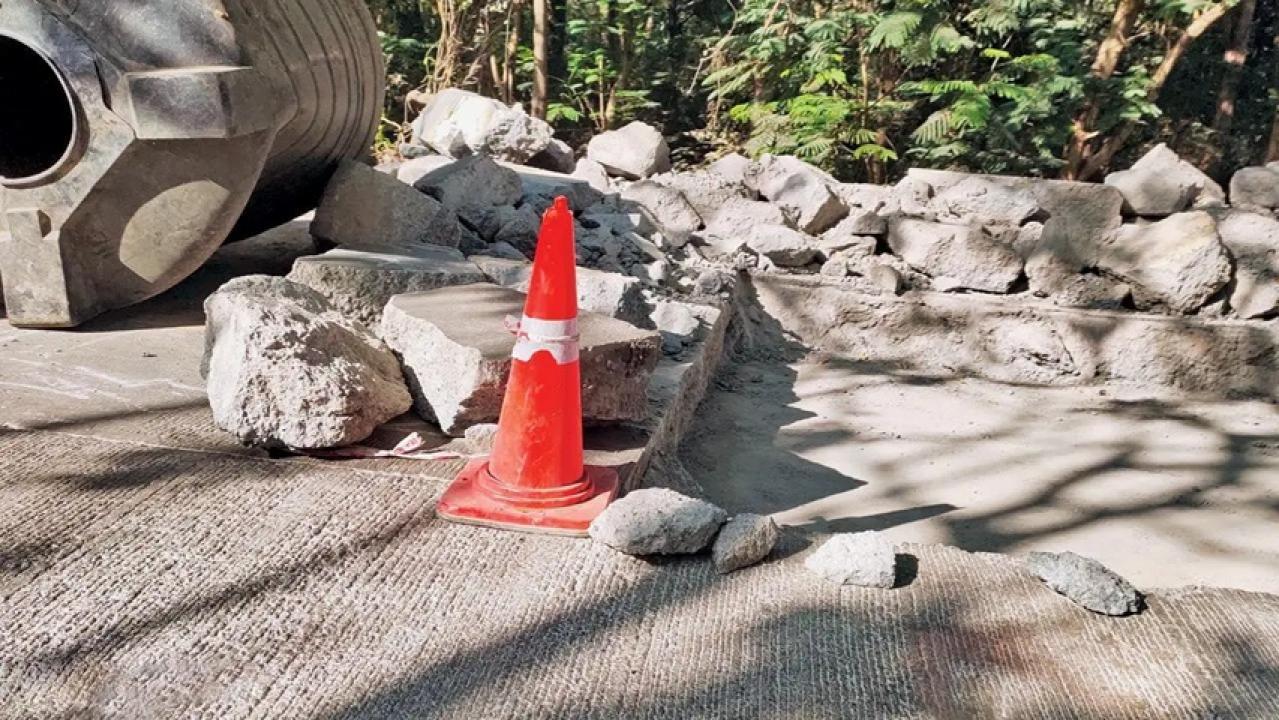

जिस स्थान को दोबारा खोदा गया है.

जिस स्थान को दोबारा खोदा गया है.

बृहन्मुंबई नगर निगम (बीएमसी) द्वारा मरम्मत के लिए आरे मिल्क कॉलोनी में नवनिर्मित सीमेंट कंक्रीट सड़क को खोदे जाने के बाद, शहर के कार्यकर्ता गॉडफ्रे पिमेंटा ने इसके निर्माण में इस्तेमाल किए गए सीमेंट कंक्रीट की गुणवत्ता की तत्काल जांच और जवाबदेही सुनिश्चित करने के लिए आवश्यक कार्रवाई की मांग की है. रविवार को पिमेंटा ने मुख्यमंत्री कार्यालय और नगर निगम आयुक्त को एक ईमेल भेजा, जिसमें आरे मिल्क कॉलोनी रोड की बार-बार खुदाई की जांच करने की मांग की गई. अपने ईमेल में पिमेंटा ने कहा कि गोरेगांव प्रवेश बिंदु के पास उसी स्थान पर आरे मिल्क कॉलोनी रोड की दूसरी बार खुदाई की गई है. उन्होंने यह भी दावा किया कि पहले बिछाई गई सीमेंट कंक्रीट सड़क का मलबा अभी भी साइट पर दिखाई दे रहा है.

“नए कंक्रीट वाली सड़कों की बार-बार खुदाई ठेकेदार द्वारा घटिया निर्माण गुणवत्ता को स्पष्ट रूप से दर्शाती है. अगर ऐसी प्रथाएं जारी रहीं, तो आरे के भीतर हाल ही में बिछाई गई सीमेंट कंक्रीट की सड़कें जल्द ही खराब हो जाएंगी, उनमें गड्ढे हो जाएंगे और वे देखने में खराब लगने लगेंगी. हम आपसे आग्रह करते हैं कि आरे रोड के निर्माण में इस्तेमाल किए गए सीमेंट कंक्रीट की गुणवत्ता की तत्काल जांच की जाए और जवाबदेही सुनिश्चित करने के लिए आवश्यक कार्रवाई की जाए,” वॉचडॉग फाउंडेशन के एडवोकेट गॉडफ्रे पिमेंटा ने कहा.


रविवार को जब यह संवाददाता गोरेगांव और पिकनिक पॉइंट के बीच आरे मिल्क कॉलोनी की मुख्य सड़क पर घूमा, तो पाया कि नई बनी सड़क कई जगहों पर खोदी गई है. चल रहे काम की वजह से सुबह और शाम के व्यस्त समय में दैनिक यात्रियों और वाहन चालकों को काफी असुविधा हो रही है, लोग ट्रैफिक जाम की शिकायत कर रहे हैं.


मिड-डे की ग्राउंड रिपोर्ट

28 जनवरी को, मिड-डे ने एक स्टोरी (नौ महीने में खत्म! ठेकेदार को टूटी हुई आरे रोड को ठीक करने के लिए कहा गया) प्रकाशित की, जिसमें कहा गया कि नई कंक्रीट वाली सड़क की सबसे ऊपरी सतह पर कम से कम 10 जगहों पर दरारें आ गई हैं, जिसके कारण बीएमसी ने ठेकेदार के खिलाफ कार्रवाई की. अगस्त 2024 में, वरिष्ठ बीएमसी अधिकारियों ने सड़क का निरीक्षण किया, और ठेकेदार पर घटिया काम के लिए 28.45 लाख रुपये का जुर्माना लगाया गया.


7 दिसंबर, 2023 को मिड-डे ने इस बात पर भी प्रकाश डाला था कि सीमेंट कंक्रीट की सड़क पर कई स्थानों पर दरारें पड़ गई हैं. सड़क के लिए 10 साल की दोष देयता अवधि होने के बावजूद, घटिया काम की कार्यकर्ताओं और स्थानीय लोगों ने आलोचना की है. बीएमसी के सड़क विभाग के अधिकारियों ने नागरिकों को आश्वासन दिया था कि दरारों की मरम्मत की जाएगी.

निविदा विवरण

बीएमसी ने 2022 में आरे मिल्क कॉलोनी की मुख्य सड़क - गोरेगांव जंक्शन से पवई में एलएंडटी जंक्शन तक - की कंक्रीटिंग शुरू की, जिसकी अपेक्षित समाप्ति तिथि 2025 है. सड़क निर्माण के लिए जिम्मेदार कंपनी को 51.6 करोड़ रुपये का ठेका दिया गया. निविदा शर्तों के अनुसार, सड़क की दोष देयता अवधि 10 वर्ष है, जिसमें अनुबंध राशि का 20 प्रतिशत पूरा होने के एक दशक बाद समान किस्तों में वितरित किया जाएगा.

सीमेंट कंक्रीट सड़क के निर्माण को दो संस्थाओं के बीच विभाजित किया गया है: एक गोरेगांव में वेस्टर्न एक्सप्रेस हाईवे से एस वार्ड सीमा के पास फिल्टर पाड़ा तक के खंड को संभालेगी, और दूसरी मरोल से पिकनिक प्वाइंट तक के खंड का प्रबंधन करेगी.
